Desaprumo da base e sistemas mistos de fachada: limites técnicos da composição formal

Como a combinação entre revestimentos aderidos e fixados mecanicamente impacta na definição do plano da fachada, na execução e no comportamento do sistema.

Leitura técnica 02

Introdução

A utilização de diferentes tipos de revestimento em fachada — muitas vezes associados a sistemas de fixação distintos — é um recurso recorrente como parte do processo criativo.

No entanto, é importante compreender que cada solução responde de forma própria às tolerâncias da base, à sequência executiva e às exigências de desempenho. A forma como esses sistemas são combinados interfere diretamente no processo construtivo.

Sistemas com lógicas distintas

Os sistemas de revestimento de fachada operam a partir de princípios construtivos distintos.

Revestimentos aderidos dependem diretamente de uma base previamente regularizada com argamassa. O emboço, nesse caso, tem a função de corrigir desvios de prumo e garantir uma superfície adequada para a fixação do revestimento, dentro de uma faixa de espessura com limites definidos. Quando há necessidade de maiores compensações, a execução passa a exigir aplicação em camadas, com controle de cura e, em determinadas situações, o uso de reforços, como telas.

Já os sistemas com fixação mecânica são ancorados diretamente na estrutura ou em elementos resistentes da vedação. Esses sistemas incorporam dispositivos de regulagem, trabalham com afastamentos mínimos em relação à base e dependem de dimensionamento específico para suas ancoragens e subestrutura.

Trata-se, em geral, de sistemas industrializados, fornecidos por empresas especializadas, com soluções próprias, geometrias e limites de funcionamento definidos. A capacidade de absorção do desaprumo, nesses casos, está diretamente relacionada às características de cada sistema e às condições consideradas em seu dimensionamento.

Revestimentos aderidos envolvem etapas úmidas, como chapisco, emboço, tempo de cura e posterior assentamento com argamassas. Já os sistemas com fixação mecânica dependem de uma base previamente preparada, com definição dos pontos de ancoragem e elementos estruturais compatibilizados, instalados na fase final da obra.

Composição e execução

A combinação de sistemas distintos na fachada pode facilitar — ou tornar mais complexa — a condução da obra.

Em determinadas composições, especialmente quando há alternância entre sistemas, pode ser necessária maior coordenação entre frentes de trabalho, com impacto na produtividade, na organização do canteiro e no controle da execução.

Aspectos como sequência construtiva, organização das frentes de trabalho e leitura por prumadas passam a influenciar diretamente a viabilidade da solução.

A alternância de revestimentos distintos em um mesmo plano, ou em uma mesma prumada, tende a introduzir condicionantes adicionais à execução.

Desaprumo e ajustes na execução

O desaprumo da base — estrutura e vedação — é inerente ao processo construtivo e passa a ser absorvido de formas distintas por cada sistema de revestimento.

Nos revestimentos aderidos, essa correção ocorre por meio da variação de espessura do emboço, dentro dos limites técnicos de aplicação. Já nos sistemas mecanicamente fixados, a correção se dá pela regulagem da subestrutura.

Quando diferentes sistemas compartilham o mesmo plano de fachada, não há uma única estratégia de correção que atenda simultaneamente às duas lógicas. Nesse contexto, as soluções tendem a aumentar a complexidade executiva, com ajustes em espessuras, maior exigência de regulagem e necessidade de controle geométrico em obra.

A ausência de definição prévia dos limites de desaprumo pode levar à necessidade de ajustes diretamente no canteiro, muitas vezes para viabilizar o posicionamento do sistema no plano previsto. Nessas situações, podem surgir soluções como o uso de prolongadores ou aumentos de afastamento da subestrutura não previstos no dimensionamento original, exigindo verificação técnica específica, sob risco de comprometer a segurança do sistema.

Síntese

A utilização de diferentes sistemas de revestimento em uma mesma fachada amplia as possibilidades de composição arquitetônica e de valorização do projeto, mas também introduz novas exigências de coordenação e execução.

A compreensão da lógica construtiva e do comportamento de cada sistema deve orientar o desenvolvimento do projeto.

Para que a intenção formal dos planos e interfaces definidos em projeto se viabilize com segurança e controle em obra, torna-se necessário estabelecer, desde as etapas iniciais, referências claras de alinhamento e tolerâncias, acompanhadas ao longo da execução e ajustadas de forma coordenada ao longo da execução.

Rosana Yoshida
Leitura Técnica da Envoltória | 2025

Os croquis fazem parte do processo de análise técnica desenvolvido nas consultorias da RYOS.

Registro de obra - subestrutura metálica com limitação de ajuste frente ao desaprumo da base executada

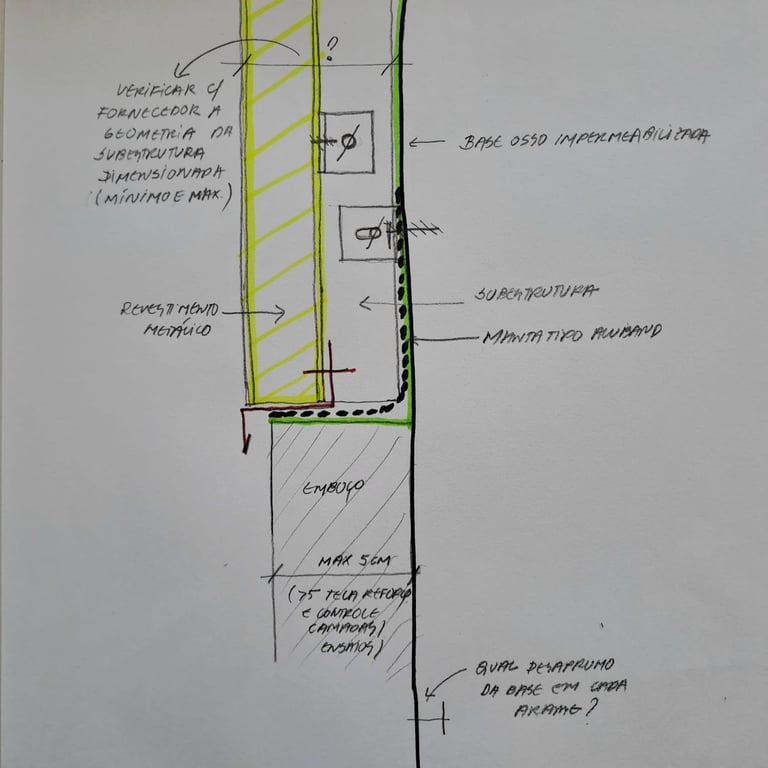

Croqui de análise - interface entre revestimento aderido e sistema de revestimento metálico
